13个月再创“紫金速度” --集团首个锂云母冶炼项目建设攻坚纪实
2025 - 12 - 17
13个月再创“紫金速度” --集团首个锂云母冶炼项目建设攻坚纪实

23万立方米混凝土、200公里管道、3.9万吨钢材、2000公里电缆、1700余台套设备、2000余台各类仪表…… 一组组沉甸甸的数据,勾勒出湖南紫金锂多金属新材料一期年产3万吨碳酸锂项目的庞大工程体量。

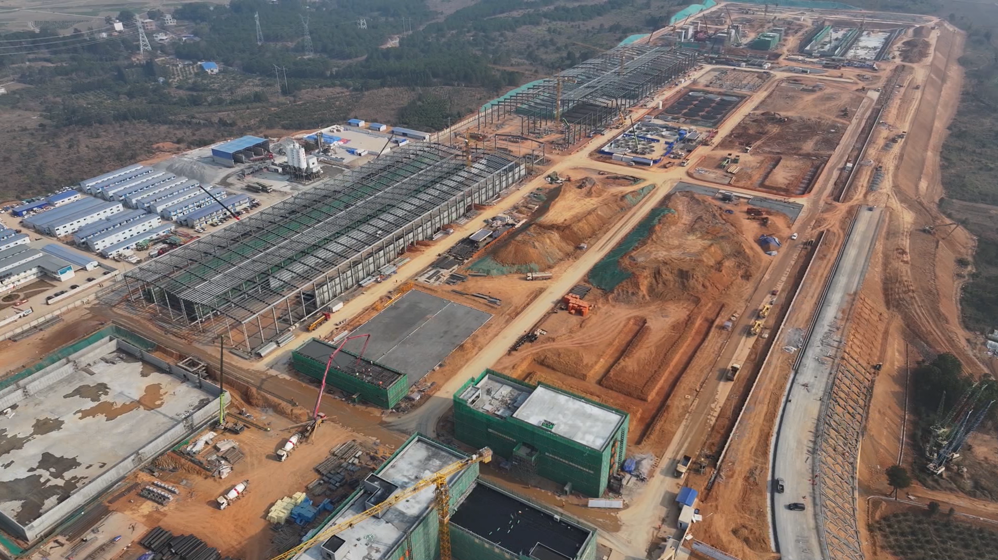

从破土动工到成功点火,仅用时13个月,这座现代化锂冶炼基地以“紫金加速度”拔地而起,为集团新能源新材料产业链布局筑牢关键一环。作为集团“两湖两矿”战略的重要落子,该项目连续两年入选湖南省十大产业项目,战略价值与产业意义不言而喻。与重大战略价值相伴的,是超乎寻常的建设难度。

项目地处湘南丘陵喀斯特地貌区域,地下溶洞、裂隙密集分布,桩基施工如履薄冰;2024年当地降雨天数超160天,频繁的降雨造成施工道路屡屡中断、土方工程受阻,2025年长达半年的持续雨季更是造成人员与施工机械大面积窝工。加之当地基础设施薄弱、商品混凝土供应短缺、材料运输受限等现实难题,叠加工期紧张、工艺复杂、交叉作业密集等多重难题,整体推进阻力远超前期预期。

面对重重难关,建设集团前瞻谋划、主动作为,以“技术创新+管理优化 + 资源保障”组合拳破局,始终锚定“提质、控本、增效”目标,为项目打造全流程增值服务,成功啃下这块“硬骨头”。

技术创新是贯穿项目始终的核心驱动力

针对喀斯特地貌桩基施工的特殊难点,项目团队反复试验、精准攻关,成功摸索出适配的混凝土灌注桩施工工艺,并相继攻克大体积混凝土浇筑、43度混凝土斜通廊浇筑等多项技术难关,为主体工程建设扫清关键障碍。

为提升前期施工规划的精准度与效率,团队引入无人机航测技术开展高精度地形测绘与三维建模,科学优化土方调配方案,大幅提升前期施工规划的效率与精准度。在近5000吨非标构件制作安装环节,创新采用分块吊装拼装、大型槽罐倒装法等工艺,实现施工全过程精细化管控,有效控制了构件安装精度误差。

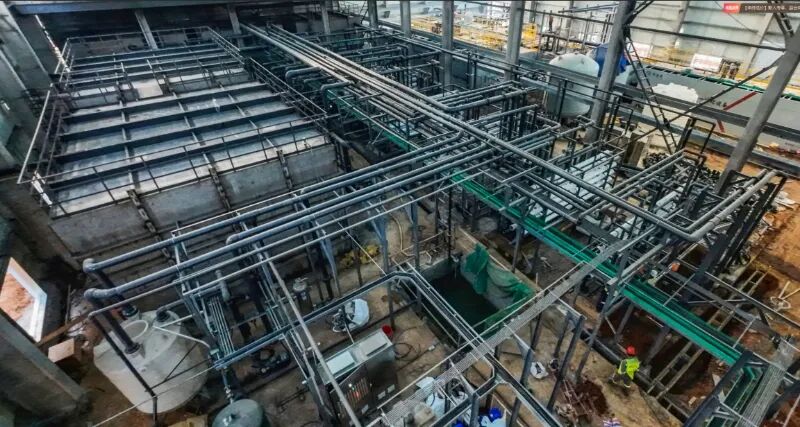

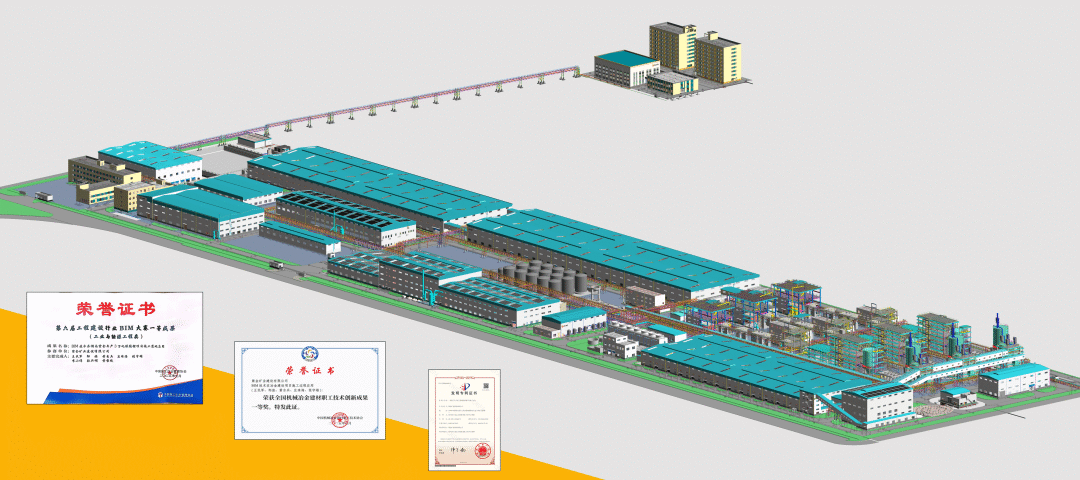

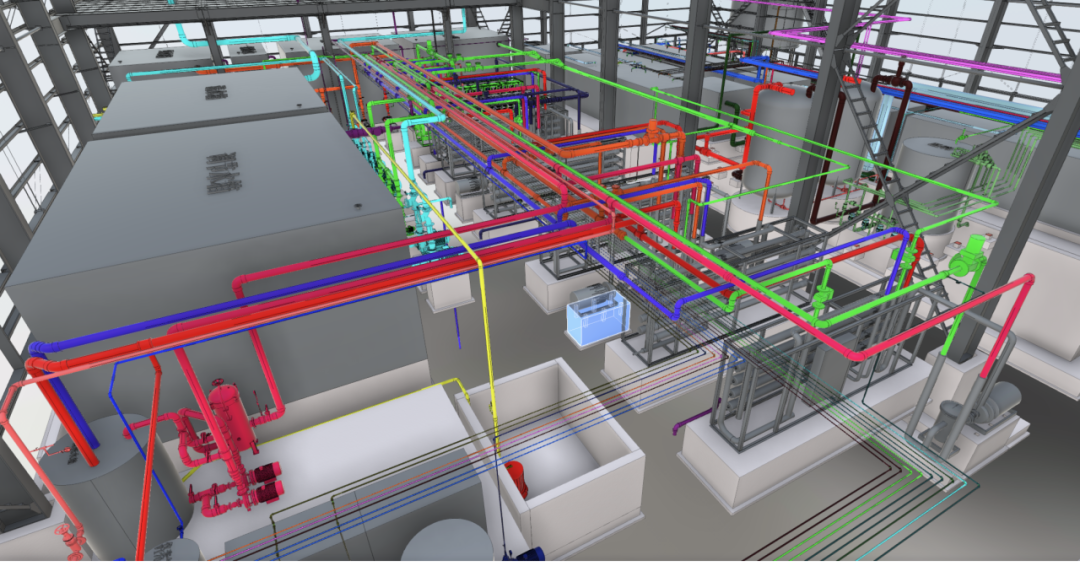

BIM技术的深度应用成为项目一大亮点。通过构建完整三维模型,团队提前排查并解决200余项设计碰撞问题,并整合构件制作、安装及工业管道设计模型,搭建协同管理平台,实现业主、监理等单位技术人员云端协同,该模型可直接延伸至后期智能化运维阶段。相关成果斩获中施企协会第六届BIM应用大赛一等奖、全国机械冶金建材职工技术创新成果一等奖,成为行业技术应用的典范。

管理优化实现工期与效益双赢

作为集团首个锂云母冶炼项目,项目工艺包含多项行业首创技术,大量设备为行业首次应用,施工图纸审核与深化周期较原计划有所延长,叠加现场交叉作业密集的现实难题,公司施工团队始终以“主力军”的责任定位,主动协调业主、设计等相关单位建立常态化联动机制,充分凝聚多方协作合力,统筹调配资源保障关键节点,以实际行动践行“价值创造”的使命担当。

在全速推进建设进度的同时,项目施工团队始终将控本增效摆在突出位置,施工现场“小改小革”成果多点开花,实现降本与提质双向赋能。窑墩洞口采用钢制波纹管替代传统模板、链斗机砼模板用钢支架优化替换盘扣支架、回收废旧钢筋制作马凳筋等多项举措,既大幅压缩施工成本,又切实保障工程质量;通过推行“工艺标准化+隐蔽工程影像追溯”管理模式,项目管道焊接一次合格率提升至95.5%,天然气管道也实现一次性压力试验成功,施工品质得到稳步夯实。

采购环节推行“多方寻源+阶段比价”模式,从源头严格把控采购成本;材料管理方面建立动态台账,同步落实“限额领料 + 余料回收”管理机制,成功将钢材损耗率精准降至1.2%,为集团牢牢守住投资控制防线。在行业下行、市场低迷的大环境下,建设集团交出了工期与效益双赢的亮眼答卷。

资源保障筑牢建设根基

资源保障是项目按期顺利投产的坚实后盾。为破解当地商品混凝土供应短缺的痛点,项目果断决策自建混凝土稳定供应体系,彻底解决了这一制约工程推进的难点问题。

施工高峰期,团队统筹16个劳务班组,实现日均超1200人作业、进场人次超6000的施工规模。针对雨季施工难题,项目部创新推行“路网与排水先行”策略,动态增配施工班组、科学安排错峰作业、实施专项激励政策,不仅保障了关键节点如期推进,更实现全程零劳务纠纷。此外,项目试点创新劳务模式与内部定额管理,形成可复制、可推广的管理经验,为集团同类项目提供了宝贵借鉴。

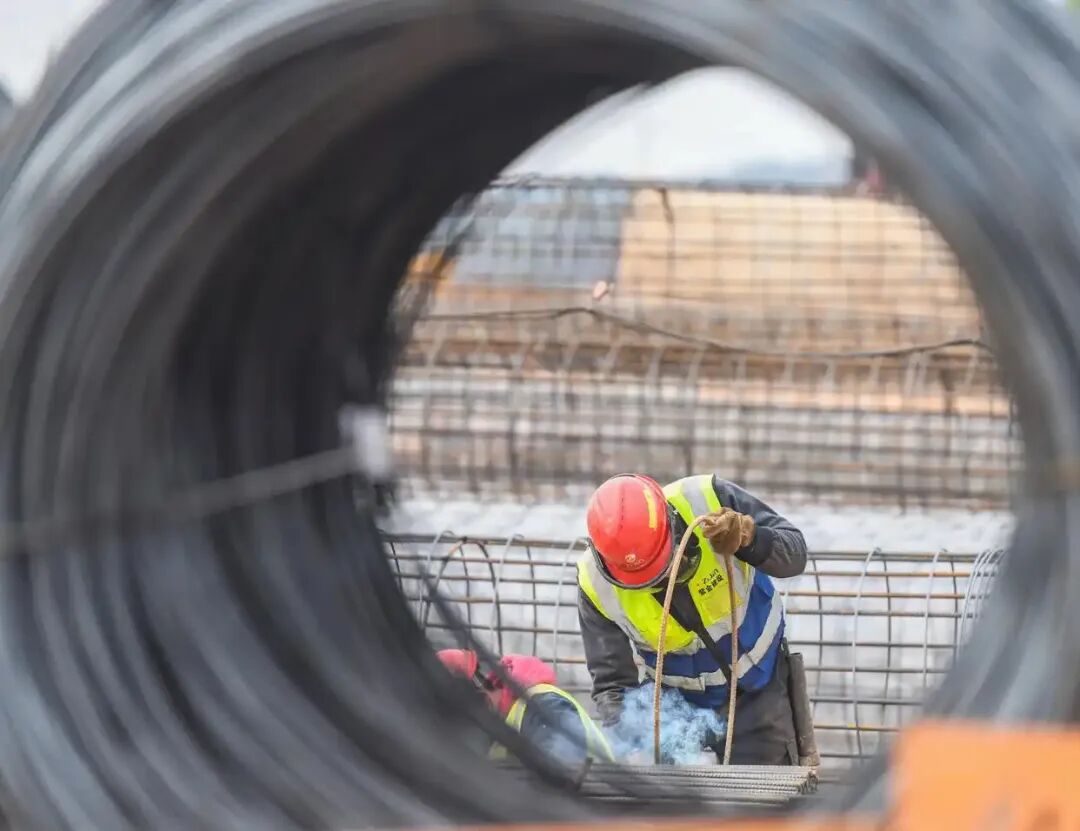

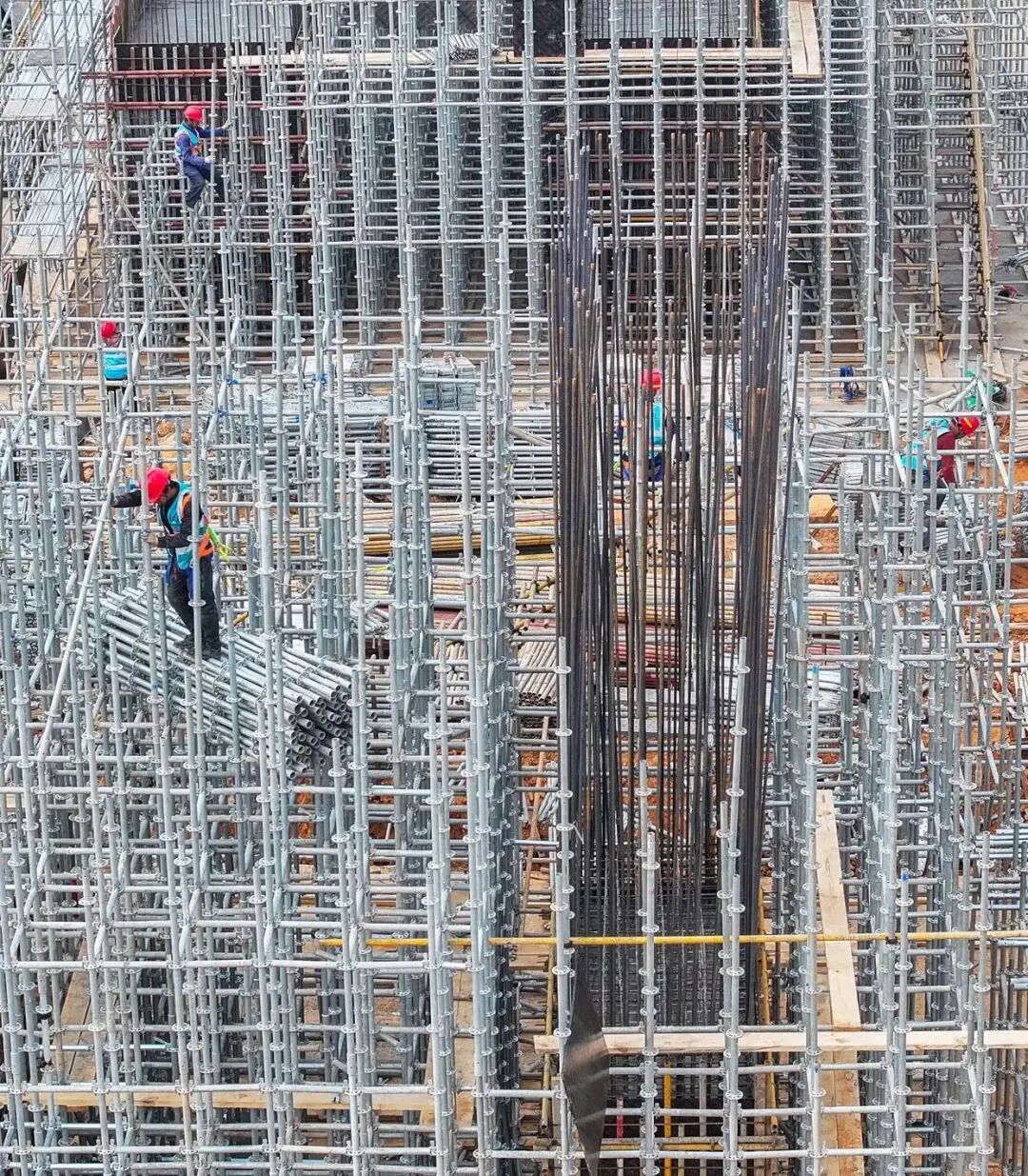

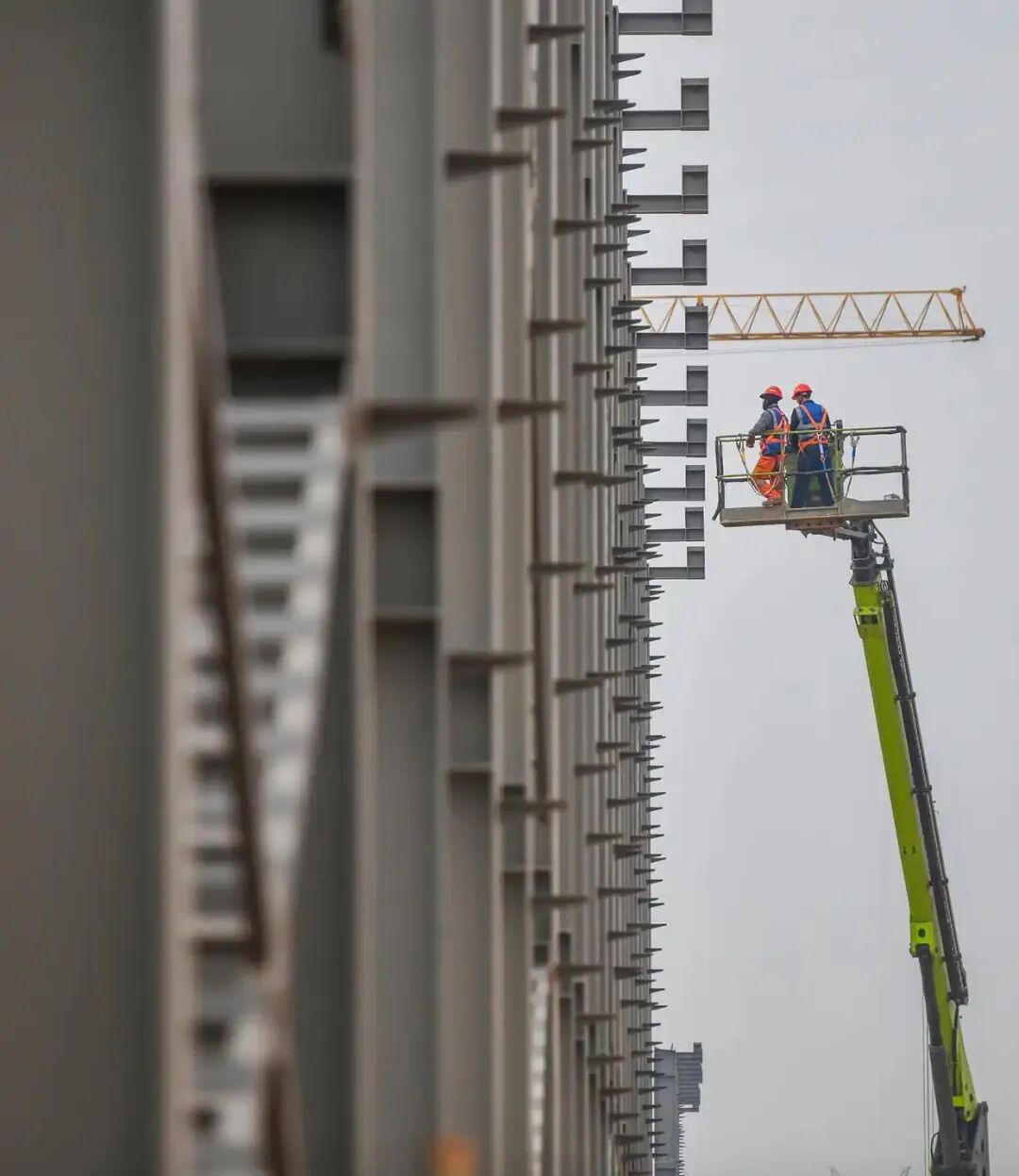

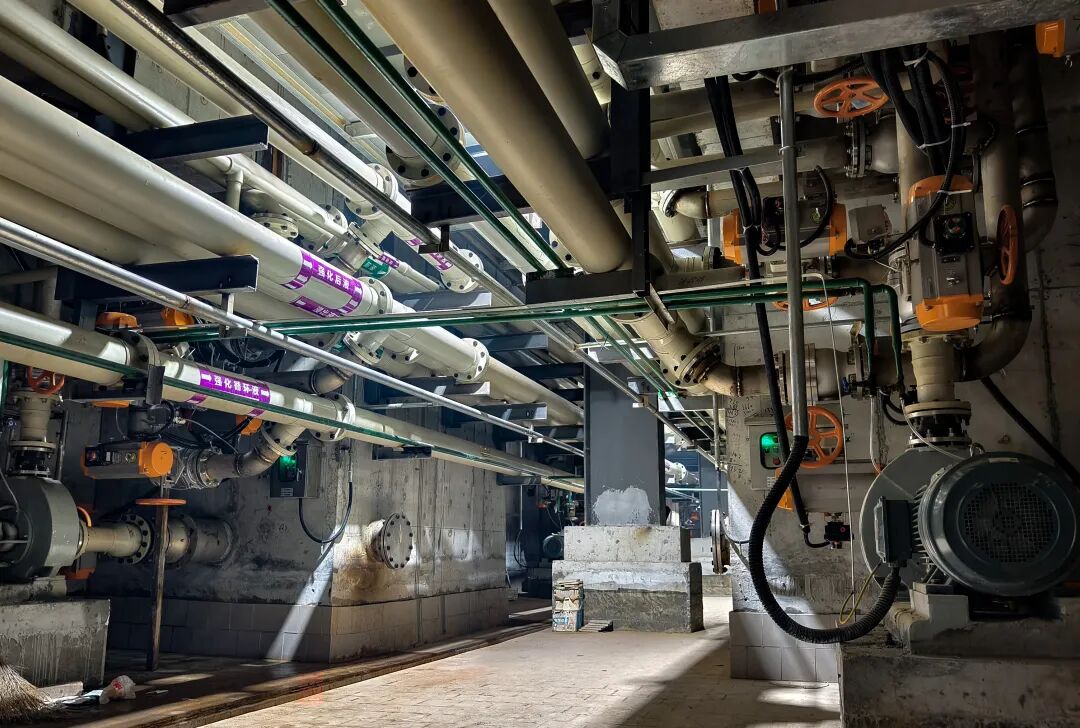

一线纪实

安全管理同样走在行业前列。项目团队搭建VR安全体验馆与高空防坠体验设施,以沉浸式培训筑牢一线人员安全意识;启用无人机常态化开展高空作业安全巡检,构建起全方位、无死角的安全管控体系。该项目与公司近两年承建的所有国内大型建筑安装工程一同,顺利通过有色金属协会部级安全标准化工地审核认证,安全管理成效获得行业权威认可。

目前,公司承建的湖南湘源锂多金属矿尾矿库配套工程已通过竣工验收,露采工程正稳步推进,上下游项目的有序衔接,将进一步延伸集团新能源新材料产业链,为集团高质量发展注入强劲的“锂能动力”,也为行业打造了一个从“技术难题”到“行业标杆”的优质建设范本。
